“广重创造一个神话,一个传奇……”

  • 浏览:1717次
  • 发布时间:2021-01-12

“广重创造一个神话,一个传奇……”

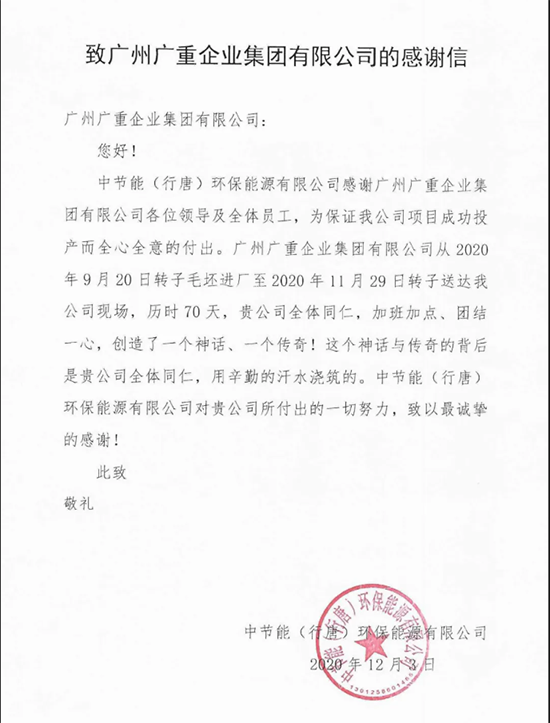

12月3日,营销中心收到了中节能环保能源有限公司河北行唐项目一封感谢信,信里这样写道:“贵公司全体同仁,加班加点、团结一心,创造一个神话、一个传奇......”


是什么事获得了客户如此高的赞誉呢?

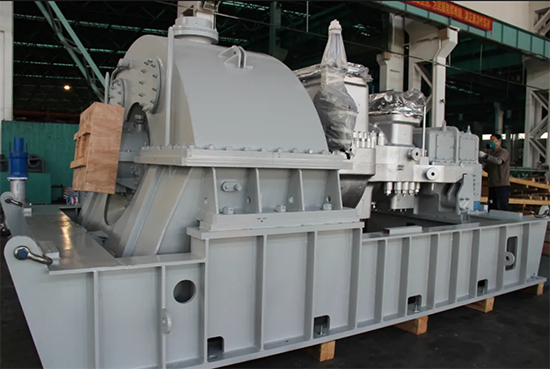

中节能(行唐)信里提及的项目是301-522-0255工号,该工号为25MW抽汽冷凝式机组,项目地址在河北省石家庄市行唐县。因为地处北方,冬天气温低,不利于设备的安装,因此,客户要求合同交货期为2020年9月1日,制造周期仅8个月。没想到年初新冠肺炎疫情爆发,致使多家毛坯供应商无法开工,该工号汽缸、转子等主要毛坯件回厂时间严重滞后。

8月1日,在准备精车转子时,由于供应商热处理没做好,导致转子跳动超差,无法达到加工要求,虽然经过反复处理,转子加工状态始终不是很稳定。急客户所急,想客户所想,帮客户所需,广重集团在保证产品质量的前提下,集团领导紧急商议,决定重新生产一条转子以解客户燃眉之急。但问题来了,重新加工转子,交货期将再推迟2个月。

时间不等人,集团领导立即组织质管部、营销中心、汽轮机分厂等部门相关技术人员,召开研讨会,讨论出两套方案。方案一是等新转子完成后在我司整机装配完成发货,交货期将延迟到12月下旬;方案二是除转子之外,主机在10月30日前发货,用旧转子作模拟安装转子在我司现场将大部分装配工作完成再到客户现场装配,这样的话,主机发至客户现场,客户可以进行油循环、管道安装、车间封顶等工作,待新转子完成后再替换旧转子进行最后装配工作,整个周期只比原计划晚了半个月。营销中心把两套方案交给客户后,客户果断选择第二套方案,但要求11月30日前必须交付新转子。


8月20日,前汽缸铸件毛坯回厂,该设备生产逐渐走上正轨,汽轮机分厂把该设备调为优先级,24小时不停机作业,全力以赴。汽轮机分厂还专门建立“0255生产微信群”,及时跟进协调0255工号各部件生产,分厂管理人员轮流通宵值班的方式督导转子生产工作。在生产中,转子加工装配打破常规思维,Aa级和6a抽汽级同时安装,在五面体加工中心铣锁口,有效提高工作效率。

秉着“实干创新”精神,汽轮机分厂全体员工,戮力同行,紧盯目标,攻坚克难,终于在11月29日将新转子按时交付到客户现场。从9月20日转子毛坯进厂,他们只用了70天,比往常缩短了整整1个月。现场两名客户监理,看到此情此景,也不由地称赞道:“广重汽轮机,真的很给力!”
